La révision des prix est un mecanisme contractuel qui permet d'ajuster le montant du marché en fonction de l'evolution des coûts economiques. Sur un marché de longue durée, ne pas maitriser la clause de révision peut entrainer une erosion significative de vos marges. Ce guide explique comment fonctionne la formule parametrique, quels indices utiliser et comment vérifier cette clause avant de répondre.
1. C'est quoi la révision des prix dans un marché public ?
La révision des prix est un mecanisme contractuel prévu par l'article R.2112-13 du Code de la commande publique. Elle permet d'ajuster automatiquement le prix du marché en fonction de l'evolution d'indices economiques representatifs des coûts de production du titulaire (main-d'oeuvre, matériaux, energie, transport).
L'objectif est de protéger les deux parties : le titulaire contre la hausse des coûts, l'acheteur contre une sur-estimation initiale des prix par les candidats qui anticiperaient l'inflation.
Obligation légale
La révision des prix est obligatoire pour les marchés dont la durée d'exécution est superieure a 3 mois et qui comportent une part significative de fournitures ou de matières premieres (article R.2112-13 CCP). Même sans cette obligation, la plupart des CCAP prevoient une clause de révision pour les marchés de longue durée.
Prix fermes vs prix revisables
- Prix ferme : le prix ne varie pas pendant la durée du marché. Possible uniquement pour les marchés courts (moins de 3 mois) ou lorsque l'evolution des prix est previsible et faible
- Prix ferme actualisable : le prix est fixe lors de l'offre, mais peut être actualise si un délai significatif s'ecoule entre la remise de l'offre et le debut d'exécution
- Prix revisable : le prix evolue periodiquement (annuellement ou a chaque echance) en fonction d'une formule de révision indexee sur des indices economiques
Un marché a prix ferme sans clause d'actualisation sur une durée de 4 ans est un piege classique. En période d'inflation, vos marges peuvent fondre complètement. Verifiez systematiquement la nature des prix dans le CCAP avant de répondre.
2. Quelle difference entre révision et actualisation des prix ?
La révision et l'actualisation sont deux mecanismes distincts qui interviennent a des moments différents de la vie du marché. Les confondre est une erreur frequente qui peut avoir des consequences financieres importantes.
L'actualisation des prix
L'actualisation intervient avant le debut d'exécution. Elle compense le délai entre la date d'établissement des prix (date de l'offre) et le debut effectif des prestations :
- Quand : si un délai de plus de 3 mois s'ecoule entre la date de remise des offres et le debut d'exécution
- Calcul : même formule que la révision, mais appliquee une seule fois
- Indices : valeur de l'indice au mois de debut d'exécution / valeur au mois de l'offre
- Effet : le prix actualise devient le nouveau prix de référence pour la suite du marché
La révision des prix
La révision intervient pendant l'exécution. Elle ajuste le prix periodiquement pour refleter l'evolution des coûts :
- Quand : a chaque échéance prévue au CCAP (annuellement, trimestriellement)
- Calcul : application de la formule parametrique avec les indices du mois concerne
- Indices : valeur de l'indice au mois d'exécution / valeur de l'indice de référence (mois 0)
- Effet : le prix est ajuste a la hausse ou a la baisse selon l'evolution des indices
Tableau recapitulatif
| Critère | Actualisation | Révision |
|---|---|---|
| Moment | Avant l'exécution | Pendant l'exécution |
| Frequence | Une seule fois | Périodique (annuelle ou autre) |
| Objectif | Compenser le délai de passation | Suivre l'evolution des coûts |
| Automatisme | Sur demande du titulaire | Automatique selon la formule |

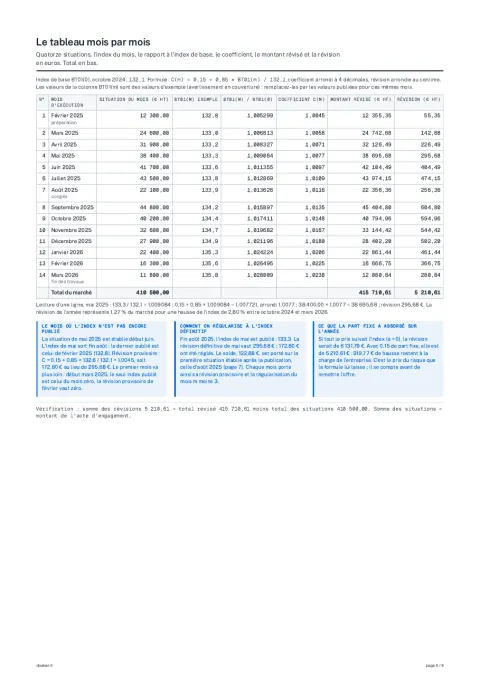

3. Comment fonctionne la formule parametrique ?
La formule de révision des prix est une equation mathematique qui lie l'evolution du prix a l'evolution d'un ou plusieurs indices economiques. Elle est définie dans le CCAP du marché et s'applique automatiquement.
Formule de base
La formule la plus courante est :
P = P0 x (a + b x I/I0 + c x J/J0 + ...)
Ou :
- P = prix revise (le montant a facturer)
- P0 = prix initial de l'offre
- a = partie fixe (non revisable), généralement entre 10 et 20 %
- b, c... = coefficients de ponderation des indices (somme de a + b + c + ... = 1)
- I, J... = valeurs des indices a la date de révision
- I0, J0... = valeurs des indices a la date de référence (mois 0)
Exemple concret
Pour un marché de nettoyage, la formule pourrait être :
P = P0 x (0.15 + 0.70 x ICHT-IME/ICHT-IME0 + 0.15 x PMI/PMI0)
- 15 % de partie fixe (non revisable)
- 70 % indexe sur le coût de la main-d'oeuvre (ICHT-IME : indice du coût horaire du travail)
- 15 % indexe sur les produits et matières (PMI : prix des produits manufactures de l'industrie)
Si l'ICHT-IME augmente de 3 % et le PMI de 2 %, le prix revise sera :
P = P0 x (0.15 + 0.70 x 1.03 + 0.15 x 1.02) = P0 x (0.15 + 0.721 + 0.153) = P0 x 1.024
Soit une augmentation de 2.4 % du prix initial.
La partie fixe "a" est un piege courant. Plus elle est elevee, moins la révision protege le titulaire. Une partie fixe de 30 % signifie que 30 % de votre prix ne sera jamais revise, même si vos coûts augmentent fortement. Verifiez ce coefficient avant de répondre.
4. Quels sont les indices INSEE utilises pour la révision ?
L'INSEE (Institut National de la Statistique et des Etudes Economiques) publié des centaines d'indices economiques. Le choix des indices dans la formule de révision doit refleter la structure de coûts reelle du titulaire.
Indices courants par secteur
BTP et travaux
- BT (index Bâtiment) : BT01 (tous corps d'état), BT02 (terrassement), BT06 (maconnerie), BT26 (menuiserie bois), BT34 (plomberie), BT38 (electricite), BT40 (ascenseurs), BT49 (peinture)
- TP (index Travaux Publics) : TP01 (tous travaux), TP02 (terrassement), TP03 (genie civil), TP09 (canalisations), TP10 (revetements routiers)
Services et prestations intellectuelles
- ICHT-IME : Indice du Coût Horaire du Travail - Industries Mecaniques et Electriques (main-d'oeuvre industrielle)
- ICHT-TS : Indice du Coût Horaire du Travail - Tous Salaries (main-d'oeuvre toutes branches)
- SYNTEC : indice de référence pour les prestations d'ingenierie et de conseil
- FSD : indice de référence pour les services divers
Fournitures et energie
- PMI : Prix des Produits Manufactures de l'Industrie
- IPC : Indice des Prix a la Consommation
- IPEA : Indice des Prix de l'Energie et des produits Alimentaires
- Indices spécifiques : prix du gaz, de l'electricite, du carburant
Ou trouver les indices ?
Les indices sont publiés par l'INSEE et accessibles gratuitement :
- Site INSEE : insee.fr > Indices et series chronologiques
- Journal Officiel : certains indices sont publiés au JORF
- Federation du bâtiment : pour les index BT et TP, la FFB publié des syntheses mensuelles
Verifiez que les indices choisis dans la formule correspondent bien a votre structure de coûts. Si votre activité est très dependante du coût de l'energie et que la formule n'inclut pas d'indice energetique, la révision ne compensera pas vos hausses de coûts reelles. Dans ce cas, integrez ce risque dans votre prix initial ou signalez-le lors des questions a l'acheteur.
5. C'est quoi la clause de sauvegarde (imprevision) ?
La clause de sauvegarde est un mecanisme complémentaire a la révision des prix, qui intervient en cas de bouleversement economique imprévisible et exceptionnel rendant l'exécution du marché excessivement onerieuse pour le titulaire.
Base juridique
L'article L.6 du Code de la commande publique transpose la theorie de l'imprevision en droit des marchés publics : "Lorsqu'un événement exterieur aux parties, imprévisible et bouleversant temporairement l'equilibre du contrat, est survenu, le cocontractant qui en est victime a droit a une indemnite."
Conditions d'application
Pour invoquer l'imprevision, quatre conditions cumulatives doivent être reunies :
- Événement exterieur : la cause du bouleversement ne doit pas être imputable au titulaire (hausse mondiale des matières premieres, conflit geopolitique, pandemie)
- Caractere imprévisible : l'événement ne pouvait pas être raisonnablement anticipe lors de la remise de l'offre
- Bouleversement de l'equilibre : l'augmentation des coûts doit être significative (généralement > 15-20 % du montant du marché)
- Caractere temporaire : le desequilibre est transitoire (sinon, c'est un cas de force majeure)
Clause contractuelle de sauvegarde
Depuis la crise des matières premieres de 2021-2022, de nombreux CCAP incluent desormais une clause de sauvegarde spécifique qui encadre le mecanisme :
- Seuil de declenchement (ex : variation de l'indice de référence superieure a 10 % sur 12 mois)
- Modalités de demande (courrier recommande avec justificatifs)
- Procédure de négociation entre les parties
- Possibilité de resiliation sans faute si l'accord echoue
Que faire si la clause n'est pas prévue ?
Même en l'absence de clause contractuelle, la theorie de l'imprevision s'applique en droit administratif. Le titulaire peut adresser un mémoire en reclamation a l'acheteur, demontrant le bouleversement de l'equilibre economique du contrat et demandant une indemnisation.
6. Comment vérifier la clause de révision avant de répondre ?
La vérification de la clause de révision des prix est une étape indispensable de l'analyse du DCE. Elle conditionne directement votre stratégie de prix et la viabilite economique de votre offre sur la durée du marché.
Checklist de vérification
- Nature des prix : le CCAP indiqué-t-il des prix fermes, fermes actualisables ou revisables ?
- Formule de révision : la formule est-elle détaillée (indices, coefficients) ou renvoyee a un texte général ?
- Indices utilises : les indices correspondent-ils a votre structure de coûts reelle ?
- Partie fixe : quel est le pourcentage non revisable (coefficient "a") ?
- Date de référence : le mois 0 est-il défini (mois de remise de l'offre, mois de notification) ?
- Periodicite : a quelle frequence la révision s'applique-t-elle ?
- Clause de sauvegarde : existe-t-il une clause de sauvegarde pour les cas exceptionnels ?
- Clause de butoir : y a-t-il un plafond a la hausse (ex : maximum +5 % par an) ?
Signaux d'alerte
Mefiez-vous des situations suivantes :
- Prix ferme sur plus de 12 mois : risque d'erosion significative des marges en période inflationniste
- Partie fixe superieure a 20 % : la révision ne couvrira pas suffisamment l'evolution de vos coûts
- Indice non representatif : si l'indice choisi ne reflete pas vos coûts reels, la révision peut être insuffisante
- Clause de butoir basse : un plafond de +3 % par an ne couvre pas une inflation a 5 %
- Absence de clause de sauvegarde : en cas de choc economique, vous n'avez pas de filet de sécurité contractuel
Questions a poser a l'acheteur
Si la clause de révision vous semble insuffisante, posez des questions lors de la consultation :
- "La formule de révision peut-elle être completee avec un indice energetique ?"
- "Le coefficient fixe peut-il être réduit a 10 % pour mieux refleter l'evolution des coûts ?"
- "Une clause de sauvegarde peut-elle être ajoutee au CCAP ?"
Analysez vos DCE en profondeur avec Doaken
Doaken extrait automatiquement les clauses cles de vos CCAP et CCTP : révision des prix, pénalités, délais, conditions financieres. Identifiez les risques avant de vous engager.
Decouvrir DoakenDoaken analyse votre DCE et structure votre réponse. Vous répondez à plus d’appels d’offres sans multiplier les effectifs.
Conclusion
La révision des prix est un mecanisme de protection essentiel pour la viabilite economique de vos marchés publics de longue durée. Ignorer ou sous-estimer cette clause peut transformer un marché rentable en source de pertes.
Les points essentiels a retenir :
- Verifiez systematiquement la nature des prix (ferme, actualisable, revisable) dans le CCAP
- Analysez la formule de révision : indices, coefficients, partie fixe
- Assurez-vous que les indices correspondent a votre structure de coûts reelle
- Mefiez-vous des parties fixes elevees et des clauses de butoir trop basses
- En cas d'absence de clause de sauvegarde, integrez une marge de sécurité dans vos prix
- En cas de bouleversement economique, la theorie de l'imprevision reste applicable
